Blockhaus Ellrich:
Bautagebuch und Erfahrungsbericht
Wie alles begann: Der Weg zum eigenen Blockhaus
Ich bin Tim.
Annemarie und ich haben in 21 Arbeitstagen unser Blockhaus gestellt.
Wenn man will, kann man den Aufbau unseres Holzhauses in ein paar Sekunden Zeitraffer packen, was ich auch gemacht habe. Aber dahinter steckt natürlich viel mehr: 21 Arbeitstage vom nackten Grundstück zum gestrichenen Holzblockhaus. Drei Wochen voller Holz, Schweiß, Helfer und ziemlich vieler Momente, in denen wir uns gefragt haben: Schaffen wir das?
Wir bauen unser Zuhause. Wir bauen unser Zuhause. In diesem Haus wollen wir mit unserer Familie wohnen, abends auf der Veranda sitzen und irgendwann auf die Bilder aus der Bauzeit zurückschauen.
Die Geschichte fängt nicht mit den ersten Baggerarbeiten an. Schon im Sommer 2024 hat uns ein Freund hier aus dem Neubaugebiet erzählt: Da drüben sind Grundstücke frei. Und bis dahin hatte ich Eigentum ehrlich gesagt nie so richtig auf dem Schirm. Das hat sich erst geändert, als Anne und ich zusammenkamen. Und auf einmal war klar: Wir wollen was Eigenes. Irgendwann.
Also haben wir uns auf die Warteliste setzen lassen. Und dann ging das Warten los.
In der Zeit haben wir uns so einiges angeschaut: Bestandshäuser mit viel Charme und noch mehr Sanierungsbedarf. Häuser, die irgendwie praktisch waren, aber sich nicht nach mir angefühlt haben. Und etliche andere Grundstücke, gerade hier rund um Melsungen – entweder rar oder preislich komplett außerhalb dessen, was sich gesund anfühlt.
Und wir wollten anfangs gar nicht weiter Fläche verdichten und haben gedacht: Vielleicht finden wir ein Bestandshaus, das wir umbauen. Aber ganz ehrlich, es hat nie richtig gepasst. Entweder Grundriss falsch, Lage schwierig oder die Kosten, na ja.
Parallel haben wir uns durch Bauweisen durchgearbeitet: klassischer Massivbau, Holzrahmenbau, Fertighaus. Also Holzrahmenbau, das klassische Fertighaus von heute, war die erste Idee. Dann war es ein Landhaus, unten verputzt und oben Holzverschalung.
Und dann kamen unsere Urlaube in den Bergen ins Spiel. Wir wollten kein Haus, wir wollten eine Hütte. Ein Blockhaus mit diesem Hüttenstil, ein bisschen amerikanisch, ein bisschen skandinavisch.
Beim Holzblockhaus hat uns die Mischung gecatcht: massives Holz, kurze Montagezeit und dieses Gefühl, wirklich in einem Holzhaus zu leben. Und dazu kommt noch: selber mit anpacken.
Und im Juli 2025 kam dann der Anruf: Es gibt ein weiteres Grundstück im Neubaugebiet. Und das gefiel uns sogar besser als alle vorher. Ab da war klar: Wenn wir hier bauen, dann mit Holz.
Aus all diesen Gesprächen mit verschiedenen Blockhausfirmen, Besichtigungen und Excel-Tabellen mit Handwerkern ist irgendwann ein konkreter Plan geworden. Wir haben uns entschieden, mit FINNHOLZ zu bauen. Die sind seit über 40 Jahren am Start und kennen sich mit Holzblockhäusern aus.
Das heißt für uns: Wände aus massiven Holzblöcken, vorgefertigt in der eigenen Zimmerei und auf der Baustelle wie ein großes Puzzle zusammengesetzt. Der große Vorteil: Es geht unglaublich schnell und man kann unheimlich viel selbst mit anpacken.
Das Ganze läuft als Richtmeistermontage: zwei Zimmerer vorneweg und ein Team, das wir zusammenstellen. Dass sich so viele freiwillige Helfer gefunden haben, war ein echter Glücksfall. Ohne sie wäre das alles nicht drin gewesen.
Bevor der erste Holzblock hier liegt, ist einiges passiert, das man auf Bildern vor allem kaum sieht: Erdarbeiten, Fundament, Anschlüsse.
Der LKW mit dem Holz rollt an und plötzlich liegen da Teile unseres zukünftigen Wohntraums auf Paletten.
Wir haben uns mit Gerhard, einem erfahrenen Kranfahrer, organisiert und beim Abladen geholfen. Zum Glück konnten wir das unbebaute Nachbargrundstück als Ablagefläche nutzen. Ohne den Platz wäre das alles deutlich chaotischer geworden.
Und ab diesem Moment gilt: Jeder Zentimeter muss irgendwie stimmen.
Die Holzblöcke sind vorgefräst, die Aussparungen vorbereitet. Das Haus ist im Prinzip fertig gedacht, bevor es ankommt. Das passiert schon vorher, gemeinsam mit FINNHOLZ in der Planung. Nichts aus dem Katalog, sondern frei nach unseren Vorstellungen.
Freunde und Familie packen an, unter der Leitung von Arsim und Maurice von FINNHOLZ. Es wird geschleppt, geklopft, gemessen, Paket aufreißen, Bauteil mit dem Bauplan abgleichen, Lage für Lage aufbauen.
Jede Lage haben wir beklatscht. Das kannten die Jungs von FINNHOLZ so auch noch nicht. Wir waren einfach stolz, selbst mit anzupacken und hatten riesigen Spaß.
Wie das alles aussah und wie es danach weiterging, seht ihr im vollständigen Video – oder ihr geht direkt weiter mit unserem Bautagebuch.
Bautagebuch: Der Aufbau unseres Blockhauses
Erster Arbeitseinsatz: Vorbereitung der Bodenplatte
Bevor wir mit dem eigentlichen Aufbau unseres Blockhauses beginnen können, bereiten wir zunächst die Bodenplatte vor. Gemeinsam verlegen wir die schwarze Abdichtungsbahn Stück für Stück über die Fläche, richten sie aus und passen sie an.
Mehrere Helfer packen mit an, und schon nach kurzer Zeit verändert sich das Bild deutlich: Aus der noch offenen Bodenplatte entsteht die vorbereitete Grundlage für den nächsten Schritt beim Aufbau unseres Hauses.
Noch steht kein einziger Balken – aber der Bau unseres Blockhauses hat längst begonnen.
Tag 1: Wandaufbau – wie aus den Materialpaketen das Blockhaus entsteht
Gegen 9 Uhr liegen die Bauteile noch sicher verpackt rund um die vorbereitete Bodenplatte. Dann beginnt der eigentliche Aufbau: Zwei FINNHOLZ-Richtmeister übernehmen die fachliche Leitung der Montage, koordinieren die einzelnen Arbeitsschritte und sorgen dafür, dass alles in der richtigen Reihenfolge und fachgerecht ausgeführt wird. Ich arbeite dabei gemeinsam mit mehreren Helfern selbst mit – die ersten Blockbohlen werden ausgepackt, an ihren Platz gebracht und Reihe für Reihe zusammengesetzt.
Mit jeder weiteren Bohlenlage wird aus dem Grundriss immer mehr ein richtiges Haus. Außen- und Innenwände wachsen schnell und gleichmäßig, erste Räume entstehen und auch die Tür- und Fensteröffnungen werden sichtbar.
Schon am späten Nachmittag stehen große Teile der Wände – ein erstaunlicher Fortschritt in nur wenigen Stunden.
Wer kräftig mit angepackt hat, weiß, wie gut Mittag- und Abendessen auf der Baustelle schmecken! Das Fitnessstudio braucht an diesem Tag jedenfalls niemand mehr.
Tag 2: Wandaufbau – jetzt geht es in die Höhe
Am zweiten Montagetag geht der Wandaufbau zügig weiter. Reihe für Reihe kommen weitere Blockbohlen hinzu, Außen- und Innenwände wachsen weiter und die Tür- und Fensteröffnungen bekommen ihre endgültigen Abmessungen. Mit der zunehmenden Wandhöhe verändert sich auch die Arbeit auf der Baustelle: Rund um das Blockhaus wird ein Gerüst aufgebaut.
Von nun an wird ein Teil der Montage vom Gerüst aus fortgesetzt. Auch über den Tür- und Fensteröffnungen werden die vorgesehenen Bauteile eingesetzt, während immer mehr Wandbereiche ihre endgültige Höhe erreichen.
Am Ende des zweiten Tages steht bereits nahezu die gesamte Wandkonstruktion des Erdgeschosses! Wahnsinn – nach nur zwei Arbeitstagen schon so weit. Wir sind begeistert und ziemlich stolz auf uns. Über dieses Bautempo können wir uns wirklich nicht beschweren.
Tag 3: Geschossdecke und weiterer Wandaufbau
Am Morgen ist der Blick in die Räume des Erdgeschosses noch weitgehend frei. Zunächst werden die Deckenbalken auf den fertigen Wänden aufgelegt und ausgerichtet. Anschließend wird die Deckenfläche Stück für Stück geschlossen, während die vorgesehenen Öffnungen – zum Beispiel für die spätere Treppe – frei bleiben.
Danach geht es direkt mit dem Wandaufbau der nächsten Ebene weiter. Die ersten Blockbohlen werden verlegt und die darüberliegenden Wände beginnen zu wachsen.
Und am dritten Tag stehen wir schon im nächsten Geschoss, bis zum Kniestock der Außenwände. Das Erdgeschoss ist weitgehend abgeschlossen, und der Aufbau der nächsten Ebene ist bereits in vollem Gange. Völlig verrückt!
Tag 4: Giebelwände und Dachstuhl – der Dachaufbau beginnt
Im Dachgeschoss werden an diesem Tag die beiden Giebelwände weiter aufgebaut und gleichzeitig die Innenwände des oberen Geschosses fertiggestellt. Die seitlichen Außenwände stehen bereits, sodass sich die Arbeiten jetzt ganz auf die Giebel und die Raumaufteilung im Dachgeschoss konzentrieren.
Zum Abschluss des Tages beginnt die Montage des Dachstuhls: Die ersten Dachsparren werden aufgelegt, ausgerichtet und nach und nach eingesetzt. Ich packe dabei selbst tatkräftig mit an – diesmal in rund sechs Metern Höhe. Und mein Kommentar dazu passt wohl am besten: „Ich hätte niemals gedacht, dass ich mal in sechs Metern Höhe ein Dach montiere.“
Tag 5: Dachstuhl, Dachschalung und temporäre Schutzfolie
Am Vormittag geht es zunächst mit dem Dachstuhl weiter. Die noch fehlenden Dachsparren werden aufgelegt, sorgfältig ausgerichtet und befestigt. Danach beginnt der nächste Arbeitsschritt: Brett für Brett wird die Dachschalung aufgebracht. Gemeinsam arbeiten wir uns über die großen Dachflächen vor, bis die Schalung vollständig verlegt ist.
16:30–16:40 Uhr:
Zum Abschluss wird das gesamte Dach mit einer schwarzen Schutzfolie abgedeckt und unser Blockhaus damit vorläufig vor Regen geschützt – ein wichtiger Meilenstein nach nur fünf Montagetagen.
Tag 6: Zweite Sparrenlage, Dachschutzfolie und Schornstein
Der Dachaufbau geht weiter: Auf den bereits vorbereiteten Flächen wird die zweite Sparrenlage montiert. Anschließend beginnt die Verlegung der Dachschutzfolie, die Bahn für Bahn über die Dachflächen geführt und sorgfältig befestigt wird. Auch an den Dachrändern und Übergängen wird gearbeitet – hier werden die entsprechenden Bereiche verklebt und abgedichtet.
Ein besonderer Arbeitsschritt an diesem Tag ist die Montage des Schornsteins. Das Bauteil wird mit dem Kran nach oben gehoben, durch die vorbereitete Dachöffnung eingesetzt und anschließend in seiner vorgesehenen Position befestigt. Schon am sechsten Montagetag kommt also der Schornstein ins Haus – daran merkt man erst, wie weit wir nach nur sechs Montagetagen schon sind. Danach geht es auf den übrigen Dachflächen mit der Schutzfolie weiter.
Am Ende des sechsten Montagetages ist ein großer Teil des Dachaufbaus bereits vorbereitet, und mit dem montierten Schornstein bekommt unser Blockhaus ein weiteres markantes Bauteil.
Tag 7: Dachdämmung und Fenstermontage
Heute steht vor allem die Dachdämmung im Mittelpunkt. Die großformatigen Dämmplatten werden auf den vorbereiteten Dachflächen verlegt, passend zugeschnitten und an Anschlüssen wie dem Schornstein sorgfältig angepasst. Im Laufe des Tages wächst die gedämmte Fläche Stück für Stück, bis bereits ein großer Teil des Daches gedämmt ist.
Parallel dazu beginnt im Haus ein weiterer wichtiger Arbeitsschritt: Die ersten Fenster werden in die vorbereiteten Öffnungen eingesetzt und ausgerichtet.
Damit verändert sich unser Blockhaus gleich an zwei Stellen deutlich: Das Dach erhält seine Wärmedämmung, und die bislang offenen Fensteröffnungen beginnen sich zu schließen. Schritt für Schritt fühlt sich das Ganze immer mehr wie ein richtiges Haus an.
Tag 8: Konterlattung und Dachlattung
Am Morgen geht es auf der gedämmten Dachfläche mit der Konterlattung weiter. Die schmalen Holzlatten werden in Fallrichtung des Daches ausgerichtet und sorgfältig befestigt. Anschließend folgt quer dazu die Dachlattung, auf der später die Dachziegel liegen werden. Reihe für Reihe entsteht so auf den gesamten Dachflächen ein gleichmäßiges Lattenraster.
Damit die Abstände der Dachlatten überall stimmen, kommt auch ein spezielles Einlattgerät zum Einsatz, mit dem sich die einzelnen Reihen schnell und exakt positionieren lassen. Parallel dazu werden im Traufbereich die notwendigen Anschlüsse und Schutzstreifen befestigt und die Dachkanten weiter vorbereitet.
Bis zum späten Nachmittag ist die Lattung über große Teile unseres Daches fertiggestellt – damit ist die Grundlage für die spätere Dacheindeckung geschaffen.
Tag 9: Abstellraum, Fenster und Dachrinne
An diesem Tag entsteht neben unserem Blockhaus ein weiteres kleines Bauprojekt: der Abstellraum. Auf der vorbereiteten Fläche werden die Blockbohlen Reihe für Reihe zusammengesetzt. Schon gegen Mittag stehen die ersten Wandbereiche, und im Laufe des Nachmittags wächst der kleine Nebenraum schnell in die Höhe. Gegen 16 Uhr ist seine spätere Form bereits deutlich zu erkennen.
Parallel dazu gehen auch die Arbeiten an unserem Blockhaus weiter. Weitere Fenster werden eingesetzt und ausgerichtet, an der Dachkonstruktion wird eine Durchführung für ein Kabel vorbereitet und auch an der Dachrinne wird gearbeitet. So laufen an diesem Tag mehrere Arbeitsschritte gleichzeitig – außen am Dach, an den Fenstern und direkt neben dem Haus.
Auch an einem langen Arbeitstag darf der Spaß nicht fehlen. Zwischen Dach, Fenstern und Abstellraum gibt es immer wieder kleine Momente zum Lachen.
Am Ende des Tages ist nicht nur unser Blockhaus wieder ein Stück weiter – auch unser neuer Abstellraum ist innerhalb weniger Stunden deutlich gewachsen.
Tag 10: Das Hauptdach ist gedeckt!
Am zehnten Bautag dreht sich alles um das Dach unseres Hauses. Am Morgen stehen die Paletten mit den roten BRAAS-Dachziegeln bereit – und dann geht es los. Nach und nach werden die Ziegel aufs Dach gehoben, auf den verschiedenen Dachflächen verteilt und Reihe für Reihe verlegt.
Auf mehreren Dachseiten wird gleichzeitig gearbeitet, und man sieht richtig, wie die offene Lattung Stück für Stück unter den roten Dachziegeln verschwindet. Auch rund um den Schornstein und am First geht es weiter, bis immer mehr Bereiche fertig sind.
Parallel dazu geht es auch bei uns im Haus weiter. An den Fenstern werden die Anschlüsse weiter gedämmt und ausgearbeitet.
Und trotz des langen Arbeitstages bleibt die Stimmung locker. Zwischendurch wird gescherzt, posiert und gelacht – nach zehn Montagetagen gehört das irgendwie schon mit dazu.
Am Abend ist unser Hauptdach komplett gedeckt. Nach zehn Montagetagen wieder so ein Moment, in dem man davorsteht und denkt: Jetzt sieht das Ganze schon wieder ein Stück mehr nach unserem Haus aus.
Tag 11: Einbau der Dachfenster und Arbeiten am Abstellraum
Am Tag elf sind die beiden Dachfenster dran. Zunächst werden die vorgesehenen Bereiche vorbereitet: Dachziegel und Lattung kommen wieder runter, die Öffnungen in der Dachschalung werden ausgeschnitten und alles für den Einbau angepasst.
Dann werden die beiden Dachfenster eingesetzt, ausgerichtet und befestigt. Anschließend werden die Anschlüsse rund um die Rahmen ausgearbeitet und die Dachziegel wieder bis an die Fenster herangeführt. Zum Schluss wird noch geprüft, ob alles richtig funktioniert.
Und innen merkt man sofort, was die beiden Fenster verändern: Auf einmal kommt viel mehr Licht ins Dachgeschoss und der Blick nach draußen öffnet den Raum noch einmal ganz anders.
Parallel dazu geht es auch am Abstellraum weiter. Weitere Holzelemente kommen hinzu und man sieht deutlich, wie der kleine Nebenraum weiter wächst.
Am Ende des Tages sind beide Dachfenster eingebaut und das Dach rundherum wieder geschlossen. Und im Dachgeschoss fühlt sich der Raum mit dem zusätzlichen Licht direkt ganz anders an.
Tag 12: Vordach und Dachschalung
Tag zwölf – heute geht es auf der Rückseite weiter. Hier entsteht das neue Vordach. Zunächst werden die Pfosten ausgerichtet und die höhenverstellbaren Metallfüße eingestellt. Danach folgen die tragenden Balken und die Sparren. Schon im Laufe des Vormittags nimmt die Holzkonstruktion immer mehr Form an.
Am Nachmittag geht es direkt mit der Dachschalung weiter. Die Profilbretter werden auf den Sparren verlegt und nach und nach befestigt. Stück für Stück schließt sich die zunächst noch offene Dachfläche. Auch am Anschluss an das Gebäude wird weitergearbeitet.
Parallel laufen noch kleinere Arbeiten weiter. Unter anderem wird an einem der bereits eingebauten Dachfenster die Funktion des Außenrollladens überprüft.
Gegen 18 Uhr ist die gesamte Dachfläche des Vordachs mit Holz verschalt. Morgens stehen hier im Grunde erst die ersten Teile der Tragkonstruktion – und am Abend ist das neue Dach schon komplett geschlossen. Wieder so ein Tag, an dem sich innerhalb weniger Stunden unglaublich viel verändert.
Tag 13: Beginn der Dacheindeckung des Vordachs
Heute geht es mit dem Vordach weiter. Nachdem am Vortag die Holzkonstruktion und die Dachschalung entstanden sind, wird jetzt alles für die Dacheindeckung vorbereitet.
Zunächst werden die Profilbretter an den Kanten angepasst und die Dachfläche weiter vorbereitet. Danach entsteht die Unterkonstruktion für die Dacheindeckung. Die Latten werden ausgerichtet und über die Fläche des Vordachs befestigt.
Im Laufe des Nachmittags kommen schließlich die ersten roten Dachziegel aufs Vordach. Stück für Stück verschwindet die noch offene Unterkonstruktion unter der neuen Eindeckung, und das Ganze sieht damit gleich wieder ein gutes Stück fertiger aus.
Und zwischendurch bleibt trotz Sonne, Werkzeug und jeder Menge Arbeit natürlich auch noch Zeit, mal in die Kamera zu grinsen.
Am Ende des 13. Tages sind bereits größere Bereiche des Vordachs mit den roten Dachziegeln gedeckt. Ganz fertig sind wir damit aber noch nicht – morgen geht es weiter.
Tag 14: Dacheindeckung, Dachrinne und Abdichtung
Beim Holzblockhaus passiert halt viel auch parallel – und genau so sieht Tag 14 aus. Auf dem Vordach geht es mit der am Vortag begonnenen Dacheindeckung weiter. Am Morgen sind noch größere Bereiche der Lattung zu sehen, doch nach und nach kommen weitere rote Dachziegel dazu. An den Rändern und Übergängen werden einzelne Ziegel passend zugeschnitten und befestigt, sodass sich die offenen Bereiche immer weiter schließen.
Parallel dazu geht es an der Dachrinne weiter. Sie wird angepasst und ergänzt, während auch an den Anschlüssen und Details im Randbereich des Daches gearbeitet wird.
Und natürlich darf bei all der Arbeit der Spaß nicht fehlen: Wer zwei Pakete Dachziegel gleichzeitig trägt, bekommt sein Krafttraining gleich mitgeliefert. Und das alles bei ordentlich Hitze.
Während auf dem Ziegeldach weitergearbeitet wird, passiert an anderer Stelle schon wieder etwas anderes. Holzelemente werden geschliffen und befestigt, und auf einer flacheren Dachfläche beginnt die Verlegung der Abdichtungsbahn BauderTEC KSA DUO.
Am Abend sind die roten Dachflächen wieder ein gutes Stück weiter geschlossen, die Arbeiten an der Dachrinne weit fortgeschritten und auch die Abdichtung der weiteren Dachfläche hat begonnen. Wieder ein Tag, an dem an mehreren Stellen gleichzeitig richtig viel passiert.
Tag 15. Richtfest – 15 Tage Arbeit, ein großer Meilenstein
Tag 15 – und heute wird gefeiert.
Gemeinsam mit Familie, Freunden, Helfern und den Jungs von FINNHOLZ feiern wir Richtfest. Nach all den intensiven Montagetagen ist das ein ziemlich besonderer Moment. Wenn man sich jetzt anschaut, was in diesen 15 Tagen entstanden ist, ist das schon ziemlich verrückt. Wir haben selbst unglaublich viel mit angepackt, und Freunde und Familie waren echt Gold wert. Ohne die ganze Unterstützung wäre das so nicht drin gewesen.
Nach 15 Montagetagen ist die Richtmeistermontage bis auf ein paar Kleinigkeiten im Prinzip durch.
Die Hülle steht – und für uns geht es jetzt mit dem nächsten Teil unseres Projekts weiter.
Nach dem Richtfest: Die Bauarbeiten von Tag 16 bis 21
Mit dem Richtfest ist die gemeinsame Montagezeit mit FINNHOLZ erst einmal vorbei. Fertig sind wir natürlich noch lange nicht – jetzt geht es mit Freunden und Familie weiter.
Tag 16 – Waschtag
Heute ist Waschtag. Die Holzflächen werden gründlich gereinigt und für den ersten Anstrich vorbereitet.
Tag 17 – Erster Anstrich und Photovoltaik
Jetzt kommt die erste Farbe aufs Holz. Wir beginnen mit dem ersten Anstrich, während gleichzeitig auf dem Dach die Photovoltaikanlage montiert wird.
Tag 18 und 19 – Weiter streichen
Die nächsten beiden Tage heißt es vor allem: streichen, streichen, streichen. Fassaden, Balken, Dachüberstände und natürlich auch die Stellen, an die man nicht ganz so bequem herankommt. Am Tag 19 ist der erste Anstrich geschafft.
Tag 20 – Zweiter Anstrich
Und dann geht das Ganze noch einmal von vorne los. Der zweite Anstrich beginnt und wir arbeiten uns wieder rund ums Haus. Auch der Baukran wird jetzt abgebaut. Nach all der Zeit gehört er irgendwie schon zum Bild dazu – und plötzlich ist er weg.
Tag 21 – Die letzten Flächen
Noch einmal wird gestrichen und an den letzten Flächen gearbeitet. Freunde und Familie packen wieder mit an, bis auch dieser Teil geschafft ist.
Wer den gesamten Aufbau unseres Blockhauses noch ausführlicher verfolgen möchte, findet im Instagram-Bautagebuch von Tim Ellrich viele weitere Fotos, Videos und persönliche Eindrücke – vom Beginn der Bauarbeiten bis zum Abschluss dieser 21 intensiven Arbeitstage.
Zum Instagram-Bautagebuch von Tim Ellrich
Damit endet unsere Zusammenfassung der 21 Bautage an dieser Stelle.
Die 21 Tage waren aber nur der Anfang. Jetzt geht es mit Innenausbau, Technik, Garten und allem weiter, was noch vor uns liegt.
Vier Wochen Hausbau: ein kurzer Rückblick
Vier Wochen nach Beginn unseres Hausbaus ist es Zeit, einmal zurückzublicken.
Der Grundaufbau steht – und für mich ist das vor allem ein Moment, Danke zu sagen.
Danke an FINNHOLZ, an Arsim Hasani und Maurice Klein und natürlich an unsere Freunde und Familie, die uns in dieser Zeit so unglaublich unterstützt haben. Wir haben vieles zum ersten Mal selbst gemacht, viel gelernt und konnten dabei immer wieder selbst mit anpacken.
Wenn ich auf diese Wochen zurückblicke, bleibt für mich deshalb nicht nur das Haus, das hier entstanden ist. Es bleibt vor allem die Erfahrung, das alles gemeinsam gemacht zu haben.
„Ich glaube, das ist eine Erfahrung, die kann uns keiner mehr nehmen.
Das ist eines der schönsten Dinge, die ich je in meinem Leben gemacht habe.“
Mein Rückblick im Video
Informationen zum Blockhaus
Informationen zum Blockhaus
Haus:
5 Zimmer 3 Bäder
Außenmaße: 10,60 x 11,50 m.
Wohnfläche: Haus: 188,26 m², Ferienwohnung: 40,26 m².
Kellergeschoss: Haus: Flur: 11,04 m², Schlafzimmer: 23,76 m², Bad: 4,20 m², Heizraum: 6,60 m². Ferienwohnung: Wohnzimmer: 12,98 m², Küche: 7,56 m², Flur: 3,67 m², Bad: 4,37 m², Gästezimmer: 11,68 m².
Erdgeschoss: Haus: Wohnzimmer: 49,28 m², Küche: 14,09 m², Speisekammer: 4,65 m², Diele: 4,78 m², Bad: 7,41 m², Sauna: 3,27 m².
Dachgeschoss: Haus: Galerie: 13,45 (13,72 m²), Kinderzimmer 1: 12,28 m² (15,25 m²), Kinderzimmer 2: 10,59 m² (15,29 m²), Kinderzimmer 3: 10,58 m² (15,28 m²), Bad: 12,28 m², (15,24 m²).
Architektur: klassisch, 2-geschossig, ausgebautes Keller mit Einlieger-Ferienwohnung. Dach: Dachform: Satteldach, Dachneigung: 35°.
Blockhaus, Holzhaus, Rundbohlen-Blockhaus, 2-geschossiges Einfamilienhaus mit Einliegerwohnung.
Merkmale:
Innen:
Offener Wohn- und Essbereich mit integrierter Küche und Speisekammer, drei moderne Badezimmer, Sauna, Elternbereich im Souterrain, Heizraum, drei großzügige Kinderzimmer, Galerie mit viel Licht,
zusätzliche Einlieger-Ferienwohnung mit separatem Zugang, eigenem Wohn-/Schlafbereich, Küche und Bad.
Außen:
Massive 360 mm Rundbohle, überdachter Eingangsbereich, sonniger Balkon mit Blick ins Grüne, Terrasse, Garage in Holzoptik.

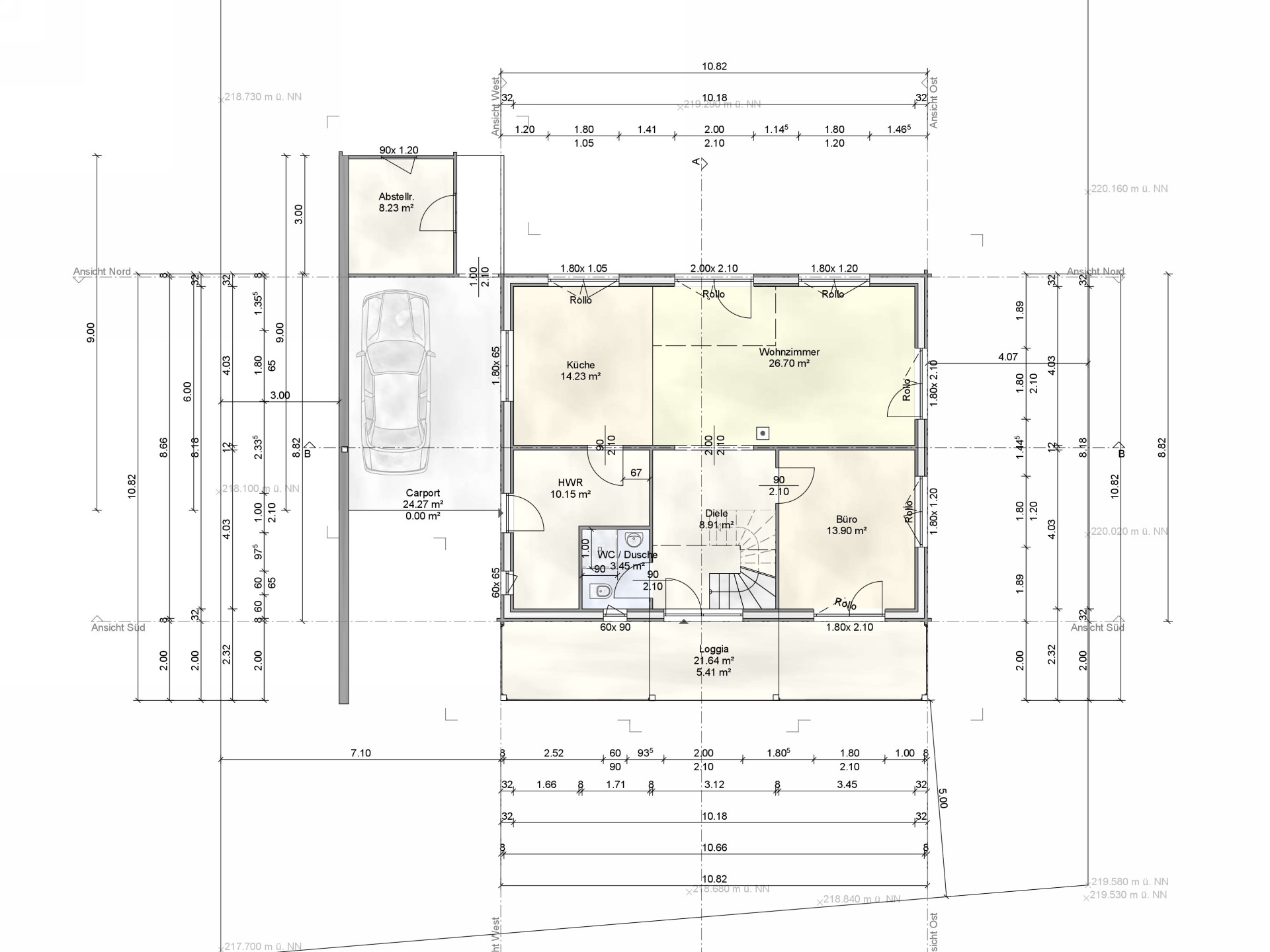

Erdgeschoss

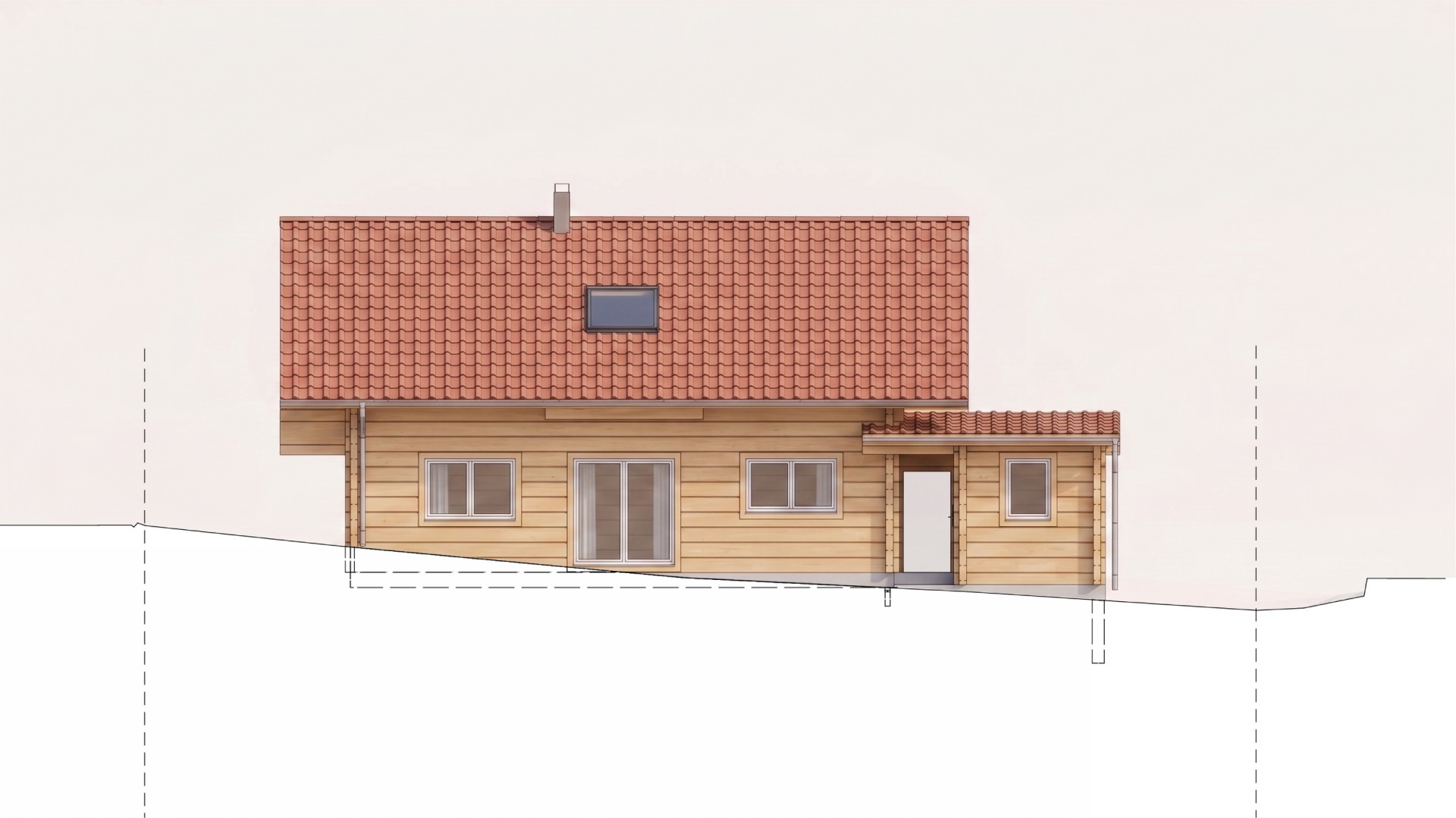

Nordansicht

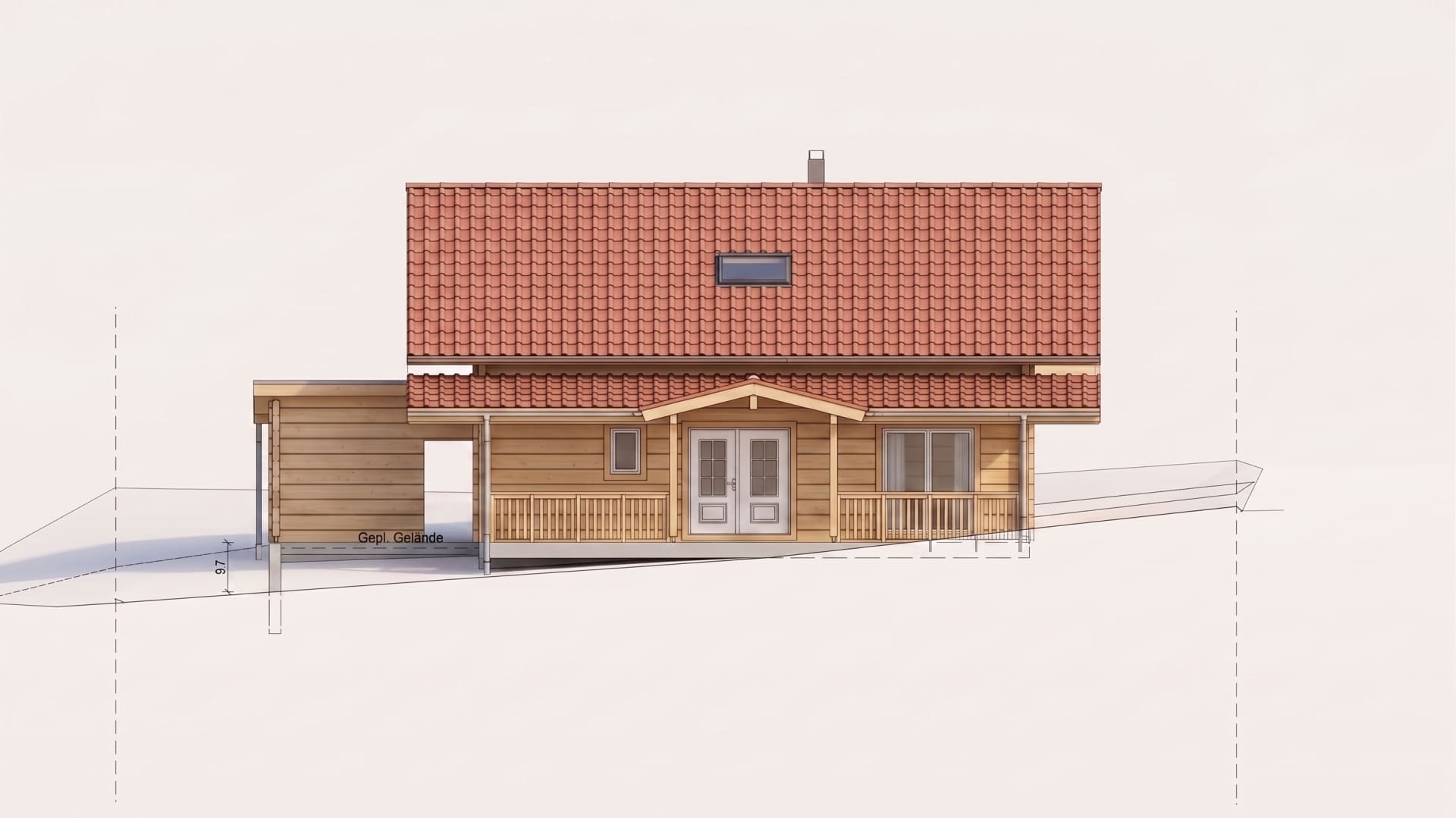

Südansicht

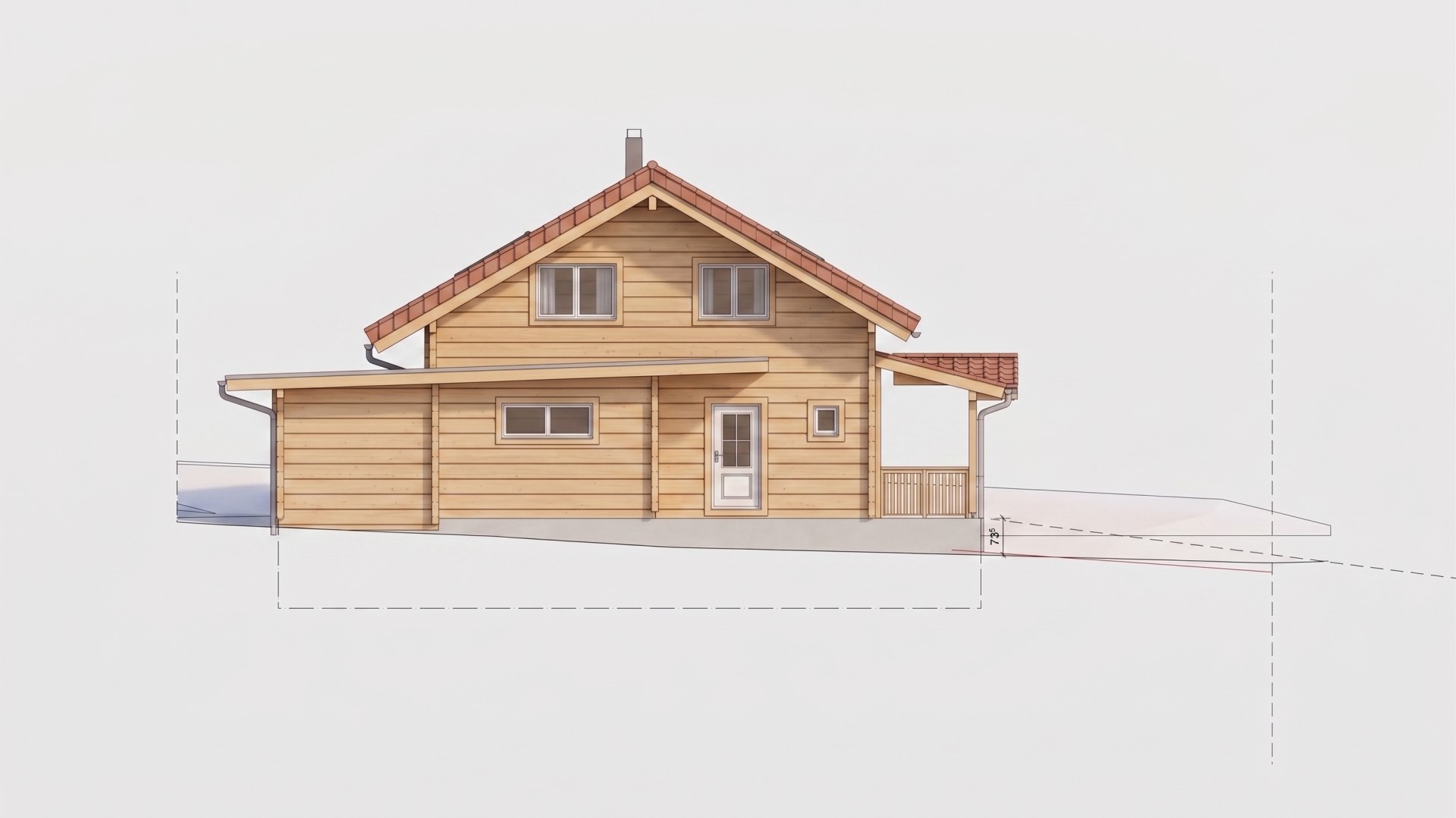

Westansicht

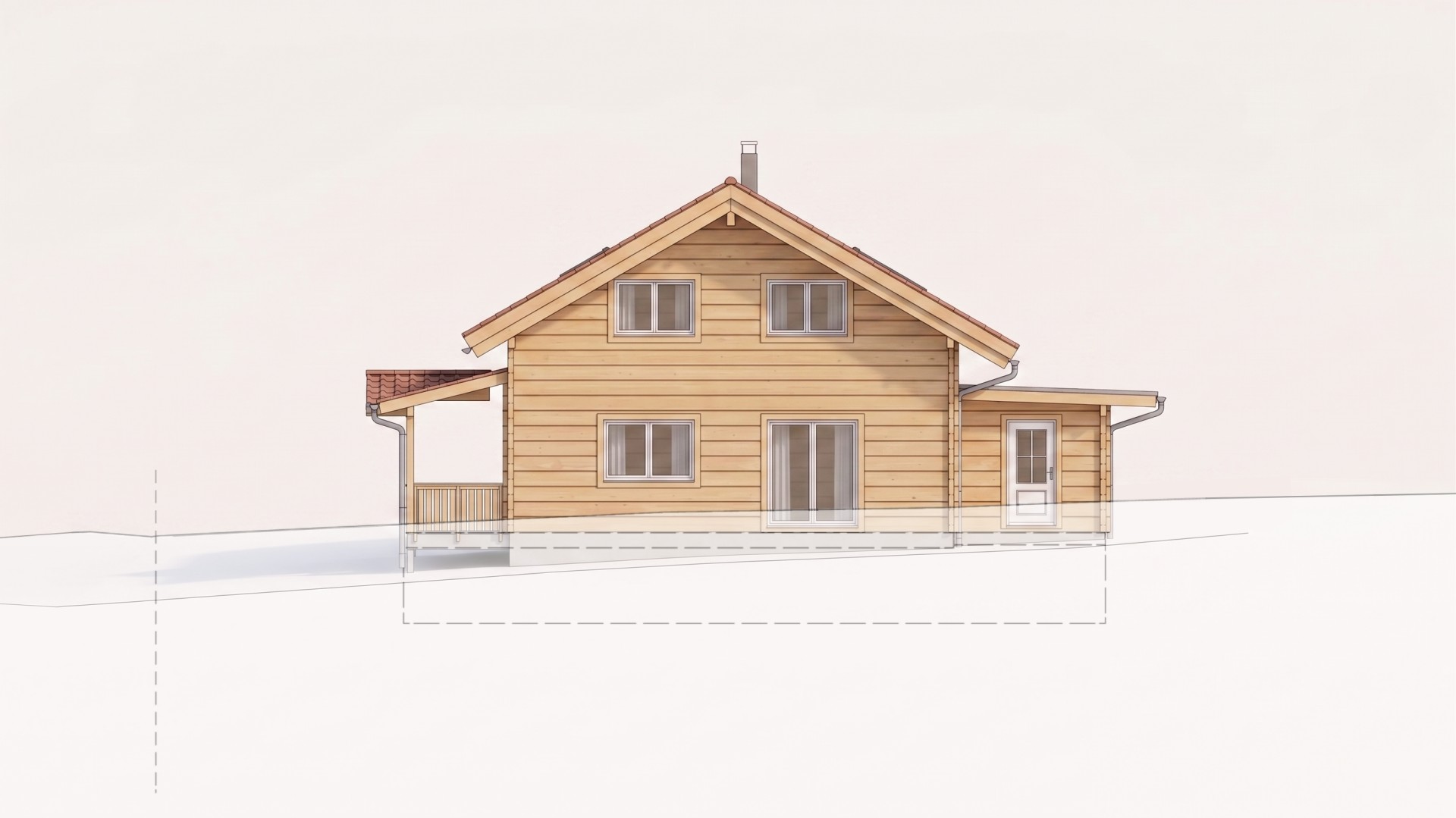

Ostansicht

Schnitt A-A
Möchten Sie die Grundrisse ändern?
Das ist ganz einfach! Vereinbaren Sie einen Termin mit unserem Zeichner, der auf der Grundlage
Ihrer Ideen maßgeschneiderte Entwürfe erstellen wird.
Kontaktieren Sie uns und realisieren Sie Ihren Traum vom Holzhaus!
Andere Blockhaus-Modelle
Andere
Blockhaus-Modelle

Blockhaus Klassiker 39

Blockhaus Klassiker 59

Blockhaus Klassiker 62

Blockhaus Klassiker 67

Blockhaus Klassiker 70

Blockhaus Klassiker 75B

Blockhaus Klassiker 76

Blockhaus Klassiker 78

Blockhaus Klassiker 81

Blockhaus Klassiker 86

Blockhaus Klassiker 88A

Blockhaus Klassiker 88B

Blockhaus Klassiker 89

Blockhaus Klassiker 90

Blockhaus Klassiker 91

Blockhaus Klassiker 92

Blockhaus Klassiker 94

Blockhaus Klassiker 97

Blockhaus Klassiker 98

Blockhaus Klassiker 99

Blockhaus Klassiker 100

Blockhaus Klassiker 101

Blockhaus Klassiker 102

Blockhaus Klassiker 105

Jubiläumshaus Sauerland 106

Blockhaus Klassiker 115

Blockhaus Klassiker 116

Blockhaus Klassiker 122

Jubiläumshaus Eder 131

Blockhaus Klassiker 132

Blockhaus Klassiker 135A

Blockhaus Family Classic 106

Blockhaus Family Classic 121

Blockhaus Family Classic 136A

Blockhaus Family Classic 136B

Blockhaus Family Classic 137A

Blockhaus Family Classic 137B

Blockhaus Family Classic 138

Blockhaus Family Classic 140

Blockhaus Family Classic 144

Blockhaus Family Classic 147A

Blockhaus Family Classic 147B

Blockhaus Family Classic 148

Blockhaus Family Classic 149

Blockhaus Family Classic 153

Blockhaus Family Classic 154

Blockhaus Family Classic 155

Blockhaus Family Classic 157

Blockhaus Family Classic 159

Blockhaus Family Classic 160

Blockhaus Family Classic 162

Blockhaus Family Classic 163

Blockhaus Family Classic 171
Planen Sie mit uns Ihr nachhaltiges Blockhaus – Kontaktieren Sie uns noch heute!
Folgende Seiten könnten Sie ebenfalls interessieren

Doppelwand-Blockhaus

Blockbohlenhaus

Rundbohlen-Blockhaus

Naturstammhaus

Fertighaus

Ferienhaus / Gartenhaus

Tiroler Schloss
